算力全球化:数据中心出海的技术必修课
作者
李晶
姚耀
励娇
2026年5月,国内某上市公司完成香港沙岭与印尼巴淡岛两大境外核心节点数据中心的布局,合计约600兆瓦;更早之前,国内领先的高性能数据中心运营商和服务商万国数据独立海外品牌DayOne Data Centers已在马来西亚柔佛州运营超大规模数据中心园区,签约容量突破780兆瓦,业务覆盖新加坡、马来西亚柔佛、印度尼西亚巴淡岛、泰国、中国香港、日本及芬兰。
数据中心密集落子海外的背后,是AI算力需求的爆发式增长与政策层面的明确信号。不久前举办的世界人工智能大会期间,国家发改委发布《人工智能合作发展行动计划》,提出“推动智能算力设施联通,面向发展中国家提供普惠智算服务,联合建设绿色能源驱动基础设施”等八大行动方向,将算力基础设施的全球化布局提升至国家合作层面。在此背景下,海外数据中心已成为中企全球化布局中的关键战略投资——既是满足海外业务合规运营与AI算力需求的必要基础设施,也是支撑企业全球竞争力的刚性底座。然而,而这一资产类别的特殊性,叠加海外属地这一建设场景,使得出海远非简单的跨国复制。
“非标”资产的技术门槛
01 周期与成本:算一笔时间账
仲量联行《2026全球数据中心展望》报告显示,新建50兆瓦数据中心在主要市场的平均电网接入周期普遍超过4年;不同市场之间的差异,取决于当地电网的现有容量冗余、高压变电站的排队机制以及监管审批流程的复杂程度。

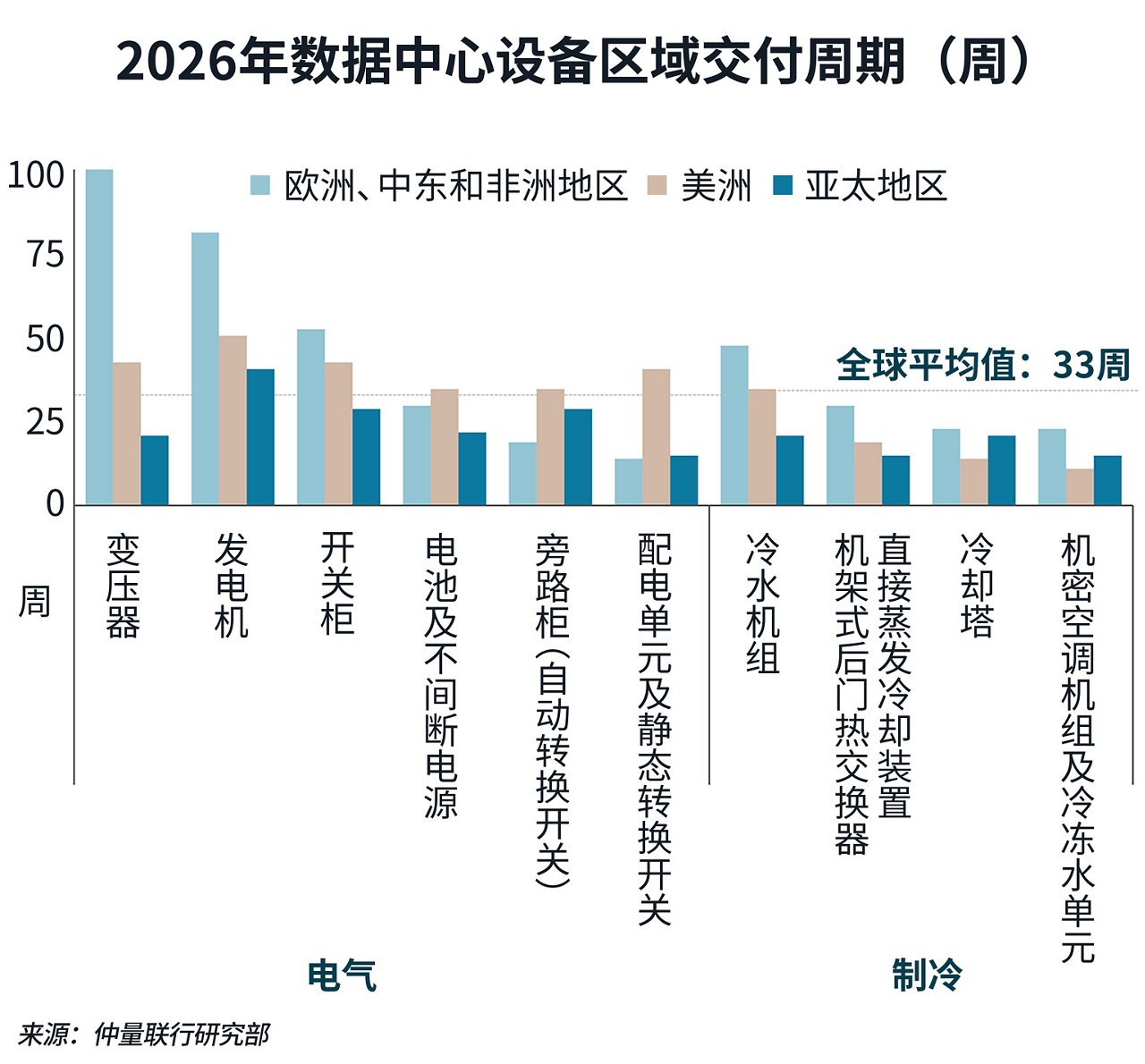

设备交付周期构成第二重时间约束。仲量联行对2026年数据中心设备区域交付周期的追踪显示,全球平均交付周期为33周,但区域差异极大——欧洲、中东和非洲地区高达约102周,美洲约44周,亚太地区约22周,同一设备在不同区域的交付时间相差近五倍。

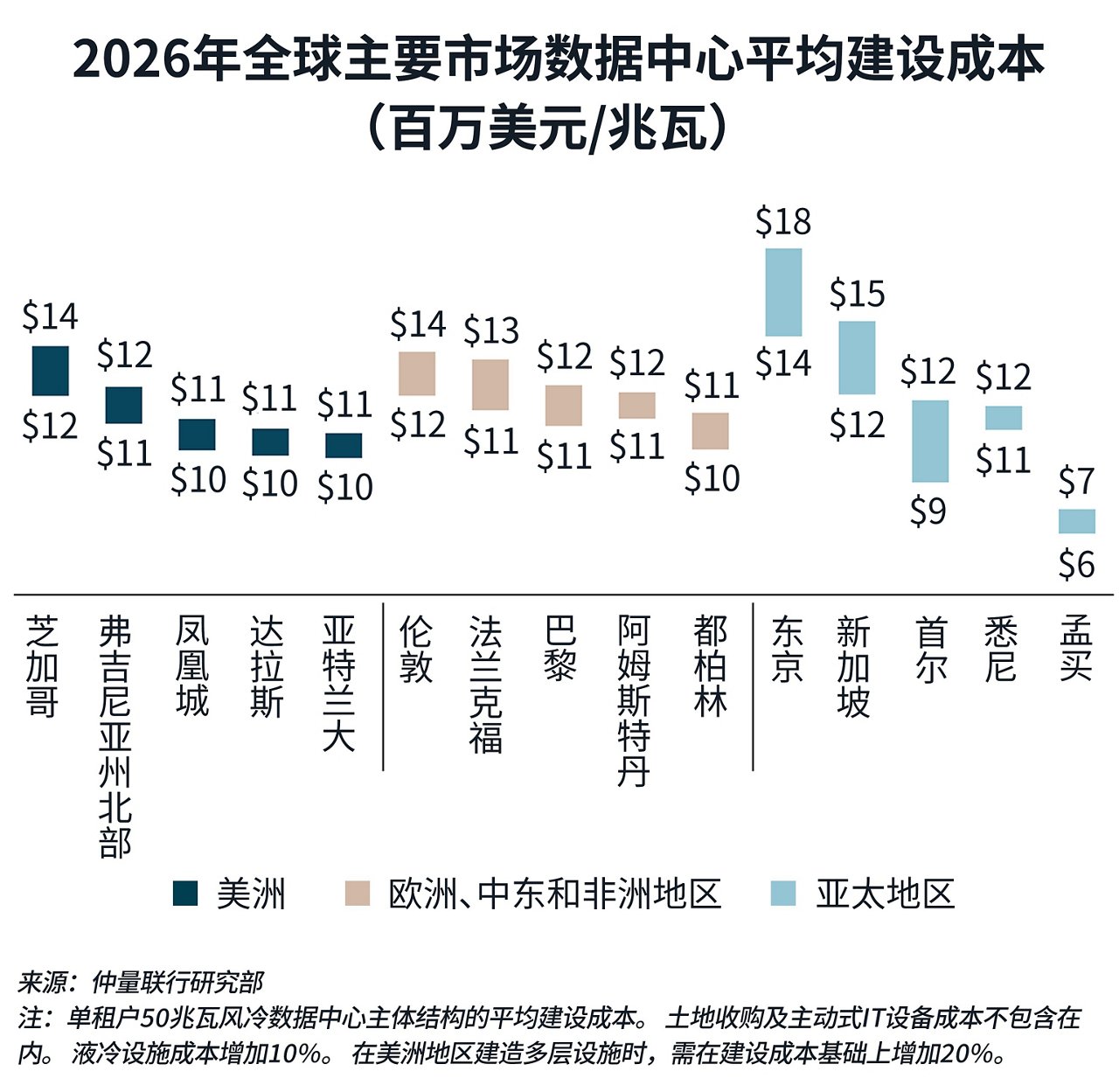

电网接入与设备交付构成了时间账的主要部分,而建设成本则是另一维度的考量。报告显示,全球主要市场新建50兆瓦风冷数据中心主体结构的平均建设成本差异显著:亚太市场中,东京约1800万美元/兆瓦,新加坡约1500万美元/兆瓦,孟买约700万美元/兆瓦;欧洲市场普遍在1100-1400万美元 /兆瓦之间。
电网接入、设备交付以及建设成本的三重约束叠加,意味着一个海外数据中心项目从立项到交付,往往需要5-8年甚至更长的前置时间窗口。
02 认知与尽调:算一笔风险账
仲量联行《植根全球,筑基中国:企业不动产策略护航中企全球化》对出海企业的调研显示,63%的企业面临“国内外地产相关惯例差异”,51%坦言“不熟悉当地商业或工业地产市场”。聚焦到数据中心,这一认知差距集中体现于技术尽调与环境尽调——企业对当地尽调的内容与标准认知不足,普遍低估其复杂度,未预留足够时间对土壤、地下水、地表水及相关环境指标进行充分检测与污染风险深度评估,由此带来工期延误、预算失控等风险。
TDD与EDD:数据中心出海的技术必修课
面对上述风险,系统化的尽调是海外数据中心项目真正落地前不可或缺的环节。仲量联行在访谈与实践中提炼出了两大核心尽调框架——技术尽职调查(TDD)和环境与可持续发展尽调(EDD),分别对应项目建设可行性与全周期合规两大维度,旨在将出海进程中“看不见的风险”转化为可管理、可量化、可追溯的行动清单。
技术尽调(TDD)——扫清场地物理条件与配套接入的盲区
TDD识别的是在拿地与设计之前识别硬约束——从地基承载力、水文地质到水电接入与审批流程,避免选址后才发现场地无法满足数据中心建设要求。
环境与可持续发展尽调(EDD)——补齐环境合规与碳约束的缺口
EDD旨在识别项目全生命周期的环境合规与可持续发展要求,从环评许可、监管合规到碳排放政策与绿色能源获取,避免因合规不达标导致项目停滞或运营成本攀升。
仲量联行中国区智动办公业务区域主席项目与开发管理董事总经理李晶表示:“EDD与TDD的协同价值在于打通和甄别从选址到运营的全链条认知盲区。TDD解决的是‘能不能建’的可行性问题--地质条件、电力接入、土地用途;EDD解决的是‘建完之后能不能长期运营’的合规与成本问题--环评许可、碳成本、能源结构。两者相互独立又互为补充,共同构成海外数据中心落地前的完整尽调链条。”
算力全球化,尽调先行
AI大模型在各行各业的积极运用普及正在重新定义数据中心的地理布局逻辑。随着模型参数量级持续攀升,数据中心选址面临的约束条件也日趋复杂——时延要求、数据主权法规、电力可及性等“硬约束”正成为影响决策的核心变量;在这一趋势下,出海的竞争维度亦转向属地化落地的速度与精度:技术条件能否摸清、合规路径能否走通、周期成本能否算准,直接决定了项目的交付效率。
对于正在或计划布局海外数据中心的中国企业而言,系统化的技术尽调与环境尽调的价值正在于此——将海外投资中的不确定性转化为可管理的风险清单,为算力出海提供从决策到交付的基础支撑。
